Por Celeste Roco Navea

A buen ritmo avanzan los trabajos en el marco de la Ampliación de la Estación Transformadora Solar Ullum, la Estación Transformadora Albardón/Chimbas y la Línea de Interconexión Eléctrica 132 kV, obra que representa una gran apuesta del Gobierno de San Juan para la trasformación y el desarrollo energético de la provincia. Uno de los hitos que marca el inicio de una de las etapas claves del proyecto es la llegada de enormes postes que no pasaron desapercibidos, demandando una importante logística que inicia en Córdoba y culmina en la provincia.

Cabe recordar que estas obras surgieron ante la decisión de fortalecer el sistema eléctrico, ya que con ello se podrá evacuar la energía que generarán dos nuevos parques solares: Ullum ALFA y El Chaguar.

Actualmente la obra en general tiene un avance del 30% en todos los frentes, conforme detalló el ingeniero Alfredo Ibazeta, jede de Inspección del EPSE. En diálogo con DIARIO DE CUYO, explicó que, tras el receso de verano de la empresa fabricante de los postes de hormigón, se dio inicio al cronograma de traslado, cuya logística integral corre por cuenta de la empresa, definiendo los horarios de viajes para evitar inconvenientes en ruta, teniendo en cuenta las dimensiones de las estructuras.

obra epse

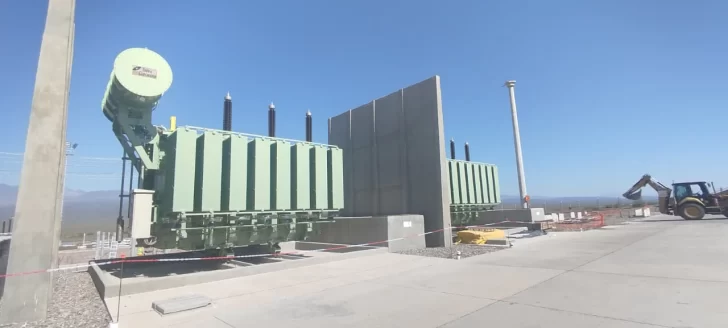

La obra en conjunto tiene un 30% de avance – Fuente: EPSE

Los postes forman parte de la Línea de Interconexión Eléctrica 132 kV y se ubicarán en una extensión de 18 kilómetros, entre la Estación Transformadora Albardón/Chimbas, que se encuentra en las inmediaciones del Complejo Ferial de Chimbas, hasta la Estación Transformadora Solar Ullum, ubicada en el Parque Industrial de dicho departamento, atravesando los tres departamentos mencionados.

2026-POSTES-ET-SOLAR-ULUMjpg-728x364
Los postes de hormigón pesan unas 11 toneladas cada uno. Foto: EPSE

En total estarán arribando a la provincia unos 45 camiones a lo largo de todo el mes de enero. Cada movilidad traslada dos postes, de unas 11 toneladas cada uno de ellos, por lo que estamos hablando de unos 90 postes que estarán llegando a la provincia. En la previa, se realizaron las fundaciones, es decir, la estructura en la cual se estarán montando.

Ibazeta explicó que solo lo que corresponde a la Línea de Interconexión tiene un 20% de obra completa, y una vez que lleguen los postes se irán colocando frente a su ubicación definitiva para luego proceder al armando y montaje.

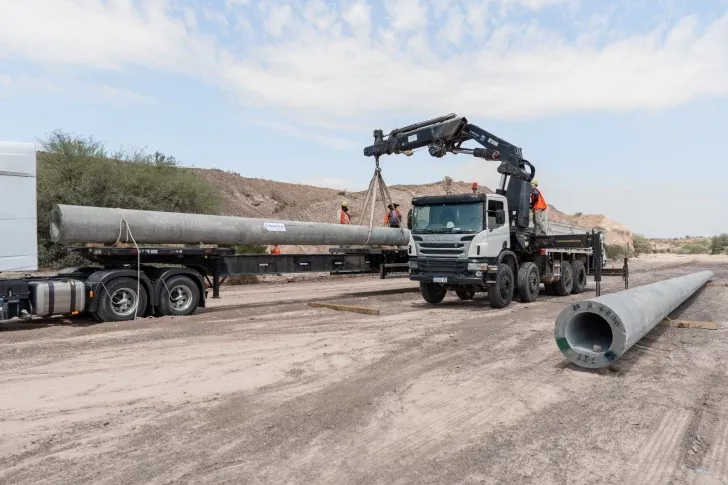

WhatsApp-Image-2026-01-14-at-12.21.21-728x485
Foto: EPSE

Los trabajos son ejecutados por la UTE SIGMA S.A. – CONECTAR S.R.L., que tiene unos 50 hombres realizando tareas; mientras que desde el EPSE según la necesidad hay entre unas 5 a 10 personas inspeccionando y controlando que todo salga tal cual está previsto.

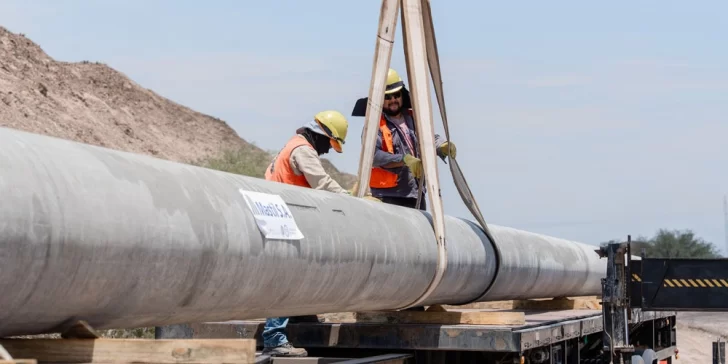

obra epse
Foto: EPSE

Cabe remarcar que esta obra fue encomendada por el gobernador Marcelo Orrego al EPSE, siendo reflejo del compromiso asumido por el mandatario provincial para el desarrollo de energías limpias y la construcción de un sistema eléctrico sólido que acompañe el crecimiento de San Juan. Un dato importante es que la obra cuenta con casi la totalidad de los equipos y provisiones para el proyecto. Tal es así que ya se encuentran dos transformadores de potencia de 100MVA.

obra epse
Transformadores de potencia de 100MVA. Fuente: EPSE

Así, el proyecto que indicó con la firma del Acta de Inicio de Obra en julio del 2025 marcha a buen ritmo, mirando hacia el futuro la posibilidad de abastecer a 500.000 sanjuaninos, generar empleo, evacuar energía de los parques solares y venderla, lo que representa una inversión estratégica para San Juan.
